>>>PMの基本!充実したテンプレートの作成 その3 <<< |
||||||||||
前回は、Microsoft Office Project(本文ではMS
Projectと呼ぶ)でプロジェクトマネジメントの標準的なテンプレートを作成するにあたって一番最初に設定しなければならない、最も重要なEVMオプションについてお話しましたが、今回は、それに次ぐ重要オプションであるカレンダーオプションについてお話します。 ここでは、カレンダーオプションだけでなく、自社の稼働時間を設定したプロジェクトカレンダーを作成する方法についてもお話します。 |
||||||||||
■プロジェクトカレンダーの設定 |
||||||||||
MS Projectには、プロジェクトカレンダーがあり、その稼働時間や稼働日に従ってタスクがスケジュールされます。 MS Projectには、プロジェクトカレンダーとして以下の4つのカレンダーが用意されています。 既定として設定されているのは、標準カレンダーです。
それらを使用するのであれば、[プロジェクト]メニューの[プロジェクト情報]をクリックして表示される[プロジェクト情報]ダイアログボックスの[カレンダー]ボックスから設定したいプロジェクトカレンダーを選択します。 |
||||||||||
■独自のプロジェクトカレンダーの設定 |
||||||||||
MS Projectが既定で用意しているカレンダーではなく、自社の会社のカレンダーを独自に作成する場合は、以下の手順で設定します。

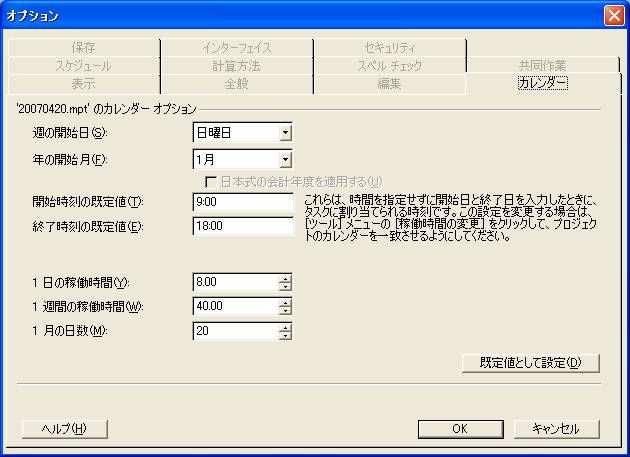

●プロジェクトカレンダーの新規作成 自社のカレンダーを作成します。 @ [ツール]メニューの[稼働時間の変更]をクリックして[稼働時間の変更]ダイアログボックスを表示します。 A [新規作成]ボタンをクリックします。 B [新しい基本カレンダーの作成]ダイアログボックスで[カレンダー名]を入力します。 C [新しく基本カレンダーを作成する]または[指定するカレンダーを基に作成する]を選択します。何かのカレンダーをコピーして作成する場合は[指定するカレンダーを基に作成する]を選択し、基にするカレンダーを選択します。 D [OK]ボタンをクリックします。 E [稼働時間の変更]ダイアログボックスの[カレンダー名]ボックスに、作成したカレンダーのカレンダー名が表示されていることを確認します。 F [日付]のカレンダーで、稼働時間を変更したり、非稼働日に設定したい日付けを選択します。 G [選択した日付を次の値にセット]のラジオボタンを選択し、選択した日付の稼働時間を変更したり、非稼働日に設定したりします。 H [OK]ボタンをクリックします。 ●カレンダーオプションの設定 作成したプロジェクトカレンダーを使用して整合性の取れたスケジュールを行うためのオプションを設定します。 ●プロジェクトカレンダーの設定 [プロジェクト]メニューの[プロジェクト情報]をクリックして表示される[プロジェクト情報]ダイアログボックスの[カレンダー]ボックスから設定したいプロジェクトカレンダーを選択します。 ●タイムスケール部分へのプロジェクトカレンダーの表示 既定では、タイムスケール部分に表示されているカレンダーは[標準]カレンダーなので、プロジェクトカレンダーとして設定したカレンダーがタイムスケール部分に表示されるように設定します。 @
[書式]メニューの[タイムスケール]をクリックして[タイムスケール]ダイアログボックスを表示します。(タイムスケール部分の日付部分をダブルクリックしても表示されます。) A
[非稼働時間]タブをクリックします。 B
[カレンダー名]からプロジェクトカレンダーを選択します。プロジェクトカレンダーには(プロジェクトカレンダー)と表示されています。 【注意!】 ほとんどのビューにこの設定が反映されるのですが、よく使用するビューのうち、「タスク配分状況」ビューだけはこの設定が反映されないので、個別に設定する必要があります。 その他のオプションの設定については次回詳しくお話します。 |
